Tak wygląda budowa hali widowiskowo-sportowej od środka [zdjęcia]

22 grudnia 2022, 10:00
Trwają prace przy budowie hali widowiskowo-sportowej w Gorzowie. Zakończył się właśnie montaż stalowej konstrukcji dachu i wykonawca przystąpił do kolejnego etapu robót. Hala w Gorzowie ma być gotowa w sierpniu 2023 roku.

W połowie listopada ruszyła budowa stalowej konstrukcji dachu hali widowiskowo-sportowej przy ul. Słowiańskiej w Gorzowie. Na placu budowy pojawiły się wielkie dźwigi i tysiące ton stali - każdy element konstrukcji dachu ważył od 12 do 22 ton i był wciągany na górę za pomocą dwóch dźwigów.

W połowie grudnia prace przy montażu konstrukcji stalowej dachu zostały zakończone a ich efektami pochwaliła się właśnie Słowianka oraz zespół AZS AJP Gorzów, który do jakiś czas pojawia się na placu budowy, aby sprawdzić postęp robót.

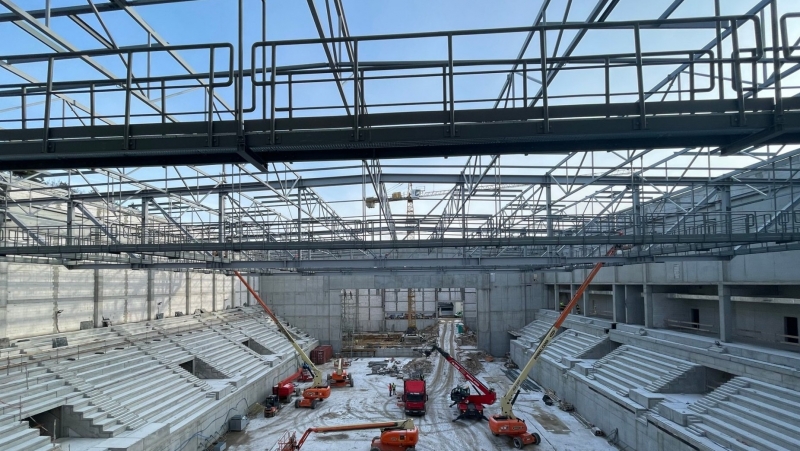

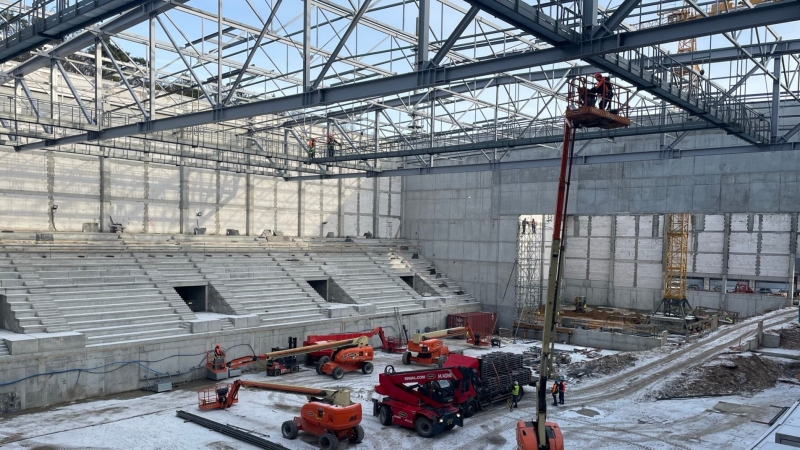

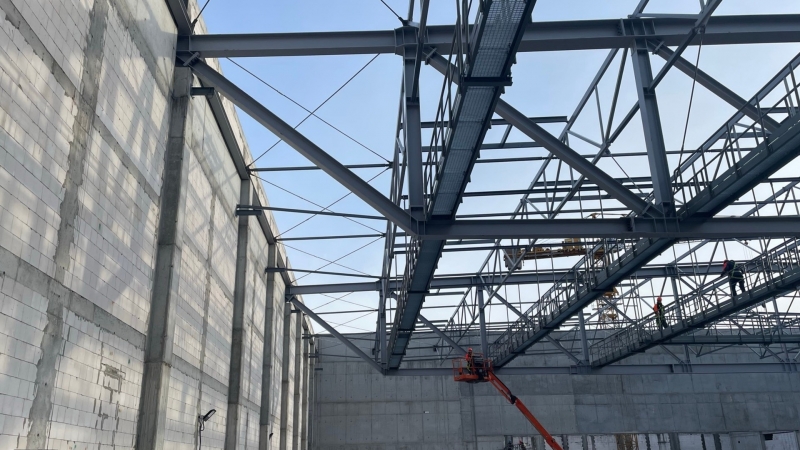

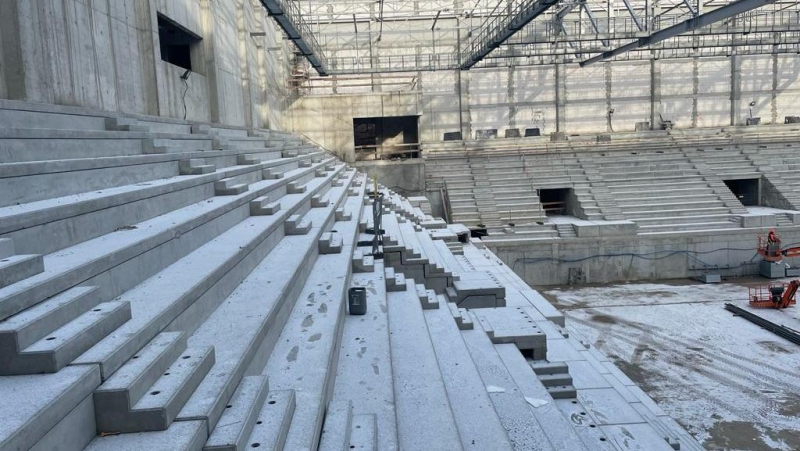

Na jakim etapie zatem są prace? - Zakończyliśmy montaż stalowej konstrukcji głównej hali wraz z pomostami technicznymi. Pokrycie dachu hali głównej zostało zakończone, jesteśmy w trakcie montażu świetlików. Cały czas trwają prace nad fasadą zewnętrzną, które w tym momencie są w 60% stanu zaawansowania. Trwają prace wykończeniowe wewnątrz obiektu, montaż instalacji elektrycznej i sanitarnej – relacjonuje Patryk Bober, kierownik kontraktu.

Wykonawca złożył roszczenie finansowe na kwotę ponad 17 mln. Tym samym budowa hali widowiskowo-sportowej zamiast 89 mln 157 tys. zł, kosztowałaby miasto i Słowiankę aż 106 mln 312 tys. zł.

Harmonogram budowy hali widowiskowo-sportowej w Gorzowie

Do końca stycznia 2023 roku wykonawca chce ukończyć konstrukcję stalową i pokrycie dachowe na hali treningowej. A następnie zabrać się za pokrycie dachu blachą trapezową i układanie warstw dociepleniowych.

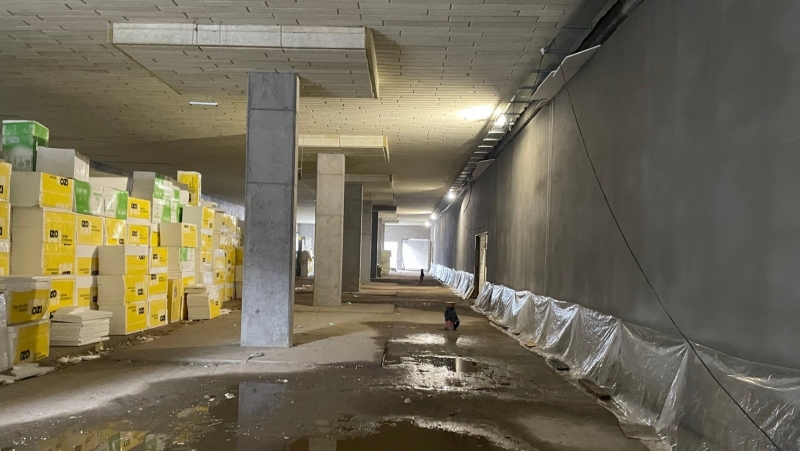

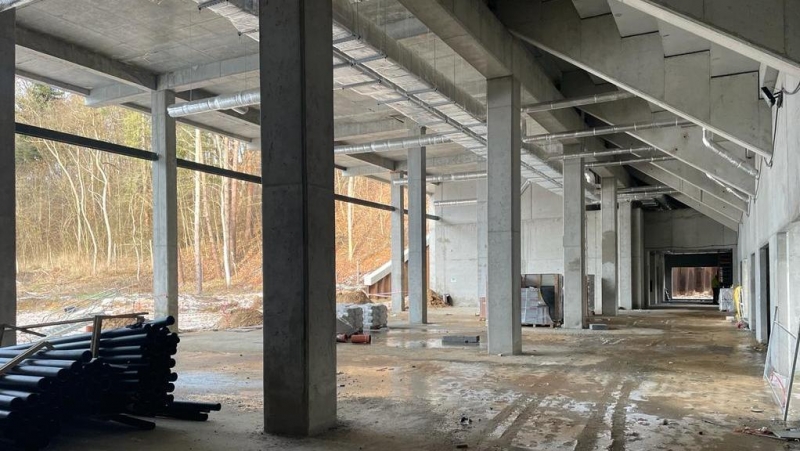

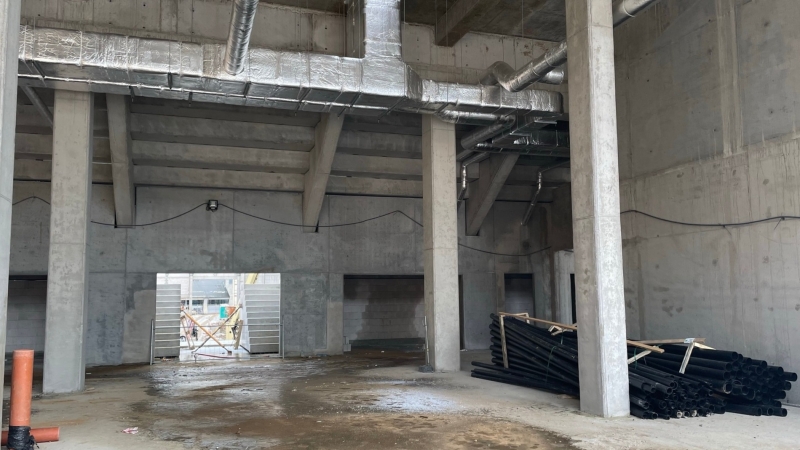

Z kolei do końca lutego 2023 roku planowane jest zamknięcie budynku wraz z montażem fasad szklanych i rozpoczęcie prac elewacyjnych, które zakończą się w II kwartale roku 2023 roku. Jednocześnie wewnątrz budynku prowadzone są już teraz prace instalacyjne związane z wentylacją, instalacjami sanitarnymi i teletechnicznymi. Trwają prace związane z budową parkingów przy budynku basenu – zakończenie prac zaplanowane jest w połowie grudnia 2022 roku.

Po zakończeniu tych prac rozpocznie się kolejny etap zagospodarowania terenu związany z budową wjazdu i mini rondem zaprojektowanym pomiędzy nową halą a istniejącym budynkiem basenu. Na obecnym etapie szacowany przez wykonawcę, termin zakończenia pracy wypada na koniec sierpnia 2023 roku.

Nowoczesna hala widowiskowo-sportowa w Gorzowie

Budynek hali widowiskowo-sportowej ma być podzielony na kilka stref. Będzie składała się m.in. z areny głównej, sali lekkoatletycznej czy sali rozgrzewek oraz sali konferencyjnej. A także z hali wystawienniczo-konferencyjnej, sali restauracyjnej, punktów gastronomicznych. Budynek ma spełniać wymogi międzynarodowych federacji sportowych, tak aby można było w niej rozgrywać mecze piłki siatkowej, koszykówki, piłki ręcznej czy futsalu. W hali będą 3744 miejsca  na trybunie stałej oraz 1384 miejsca na trybunie teleskopowej.

Na środku areny głównej zainstalowany będzie telebim w formie sześcianu zapewniający widoczność z każdej trybuny. W obiekcie można będzie realizować imprezy sportowe (mecze ligowe, zawody międzynarodowe, gale sportów walki, turnieje taneczne), widowiska (koncerty, kabarety, występy taneczne, teatralne) oraz wszelkiego rodzaju targi i eventy.
